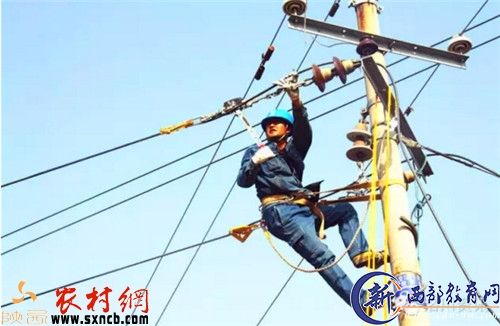

据了解,洛川县2016年农网升级改造工程共两批,总投资2640.2万元,主要解决农村电网卡脖子、过负荷配变、线径过细、线路联络率低、绝缘化程度不高等问题,将涉及改造户数1.5万余户。为确保农网升级改造工程真正惠及百姓,让每分钱都花在刀刃上,进一步促进农业现代化、农业产业化、农村工业化、农村城市化等新农村建设对供电的需求,该公司精心组织实施,以“保安全、保质量、保期限”为重点,制订了农网升级工程形象进度,专门成立了施工建设领导小组,以“终极化、绝缘化、规范化、同步化”的“四化”要求加强工程管理,以“新技术、新工艺、新设备、新材料”的“四新”要求提高改造质量。还健全工程建设组织和制度体系,修订了《工程管理办法》、《工程验收管理制度》、《工程质量管理制度》等,相应组建了质量验收组、物资回收组、资金管理组等五个小组,保障工程建设有序推进。同时,为加快建设进度,该公司还在施工队伍中开展了比工艺、比质量、比速度的劳动竞赛活动,制订了“施工流动红旗”,明确各个施工队、各个时间点的具体工程任务,激发各施工队伍之间竞赶氛围,保障工程建设按期保质完成。
据统计,按照施工方案,该公司2016年农网升级工程总共17项,上半年将完成7项,其余10项赶在年底前全部完工。计划新建开闭所1座,新建改造10千伏线路172.08公里,0.4千伏线路4.54公里,新增更换配电变压器35台,总容量11525千伏安,将对改善农村电网结构,拉动农村经济发展,提供更加安全可靠的电力保障。
